2025年5月29日木曜日

3対1のマルチエアコンから1対1のシングルエアコンへ取替工事

一昨日と本日の2日間の工程で、エアコン取替工事と専用コンセント増設工事にお伺いしてきました。

三菱電機 MSZ-GV4024S-W・MSZ-GV2224-W 霧ヶ峰スタンダードタイプを各1台お買い上げいただきました。

今回のお宅は分譲マンションです。
12年前に、日立のマルチエアコンから三菱のマルチエアコンへ取替えさせていただきました。
まだ動いてはいますが、12年経過しているのでそろそろ取替えておきたいとの事です。

室外機1台、室内機3台のマルチエアコンです。
リビングには4.0kwの室内機。

寝室には2.2kwの室内機。

もう1台は使われていない洋室に2.2kwの室内機。
今回取替えるにあたって、3台目の洋室にはエアコンが必要ないとのことで、室内機2台のマルチエアコンにするか、マルチをやめて各部屋単独のシングルエアコンにするか、2種類お見積させていただき、各部屋単独で2台取替えでご依頼いただきました。

では作業に掛かります。
工事は一昨日と本日の2日間で行いました。

まずは既存機を撤去します。
ポンプダウン運転を行って、フロンガスを室外機内へ回収します。

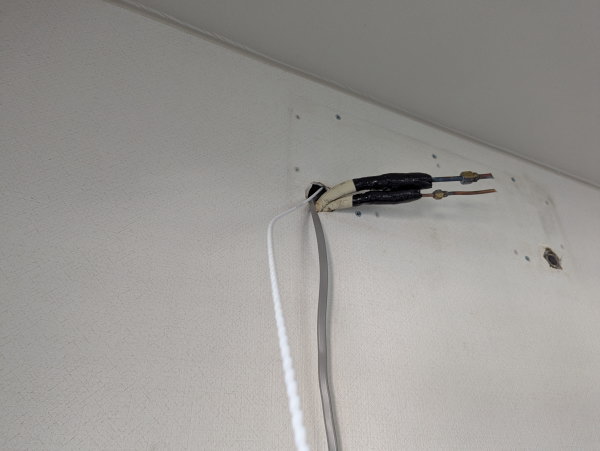

撤去しました。
配管が4系統ありますが、1系統は使われていません。

リビングの室内機を撤去。
こちらは室内機の裏側に室外機があるので、配管は隠蔽されていません。
ちなみにモールが横から来て、ダクト内に2系統のケーブルが通っているのは、各部屋室内機への通信ケーブルです。
前回の取替えの際に日立は2芯線だったため、新たに3芯線を引き直したものです。
これは流用します。

寝室の室内機も撤去。
こちらは隠蔽配管なので、既存配管流用します。

さて、マルチエアコンなら室外機に200Vの電源があれば各部屋動いてましたが、シングルエアコンの場合は、各室内機側に電源コンセントが必要です。
コンセントを取付けるために、分電盤から室内機のところまでケーブルを通していきます。

天井裏が確認できるのは、ユニットバスの点検口のみ。
そこから室内機の方を見ても、ダクトやケーブルが入り組んでいて、先がまったく見えません。

前回の取替えの際にも利用しましたが、廊下に設置されているダウンライト2台を外して、手探りでケーブルを通していきます。
開口が125Φしかありませんから、頭は入りません。
スマホを差し込んで状況を確認しながら、真っ直ぐ呼び線を通して手探り作業です。

なんとかユニットバスの点検口のところまでケーブルが通りました。

ユニットバスから分電盤までは2mほどですが、ケーブルが密集しているので、ここを通すのに時間が掛かりましたが、なんとか到達できました。
そもそもこう言う作業は一人でやるもんじゃありません...

室内機のところにコンセント開口をして、ケーブルを通します。

こんな感じでコンセントが付きました。

リビングのコンセントは既存の室外機電源を延長して、化粧カバー内を通して室内へ。

こんな感じでコンセントを設置。
埋込みにしたかったんですけど、外壁側なので断熱材が吹き付けてあるのと、コンクリート壁と石膏ボードの間が狭いため、埋込みは断念しました。

寝室の室内機を取付けていきます。

室内機を掛けて、配管類を接続していきます。

こんな感じで完了。

リビング側も。
リビングを取付ける頃には夕方になっていたので、気持ちが焦っていて設置後の写真しか撮っていませんでした。

とりあえずここまでで一日目は時間切れです。

そして本日二日目。
室外機周りの配管を整理します。

ドレン排水は、塩ビ管を使って排水溝まで導きます。

コンクリートブロックを敷いて、溶融亜鉛メッキ仕上げの二段置台を据えます。

室外機を据えて配管接続完了後、電動式真空ポンプを使って配管内部を真空乾燥させます。

寝室側は配管距離が17mほどあるため、フロンガスをメーカー規定量追加充填しました。

室外機周りは、こんな感じで完成。

作業が完了すると試運転を行い、、、

異常がない事を確認してお引渡しです。

「お忙しいところ、2日間もありがとうございました。阿部さんは絶大に信頼していますから、これでこの夏も安心して使えます。」と、大変お喜びいただきました(^^)

アベ冷熱技研は「一級冷凍空気調和機器施工技能士」「第一種電気工事士」の責任施工。
お客様にぴったりの機種選定から、機器を長持ちさせるエコロジー工事まで、お気軽にご相談ください。

2025年5月26日月曜日

20年ご使用のエアコンが故障で三菱霧ヶ峰へエアコン取替工事

いつもお世話になっているFB友さんのご依頼で、エアコン取替工事にお伺いしてきました。

三菱電機 MSZ-GV2824-W 霧ヶ峰スタンダードタイプをお買い上げいただきました。

既存機は富士通ゼネラル。2005年製なので20年目です。
タイマーランプが点滅して、室外機が動きません。

2階なので室外機はベランダ置きです。

早速作業に掛かります。
既存機を撤去。

位置決めをして、背面板を設置。

室内機を掛けて、配管類を接続していきます。

賃貸住宅なので、既存の配管化粧カバーは流用。

配管接続完了後、電動式真空ポンプを使って配管内部を真空乾燥させます。

室外機周りは、こんな感じで完成。

作業が完了すると試運転を行い、異常がない事を確認してお引渡しです。

「きれいに付けてもらって、ありがとうございました。これで安心して夏を迎えられます。」と、大変お喜びいただき、お土産をたくさんいただきました(^^)

アベ冷熱技研は「一級冷凍空気調和機器施工技能士」「第一種電気工事士」の責任施工。
お客様にぴったりの機種選定から、機器を長持ちさせるエコロジー工事まで、お気軽にご相談ください。

2025年5月23日金曜日

和菓子屋さんの作業場へ壁掛形パッケージエアコン新設工事

いつもお世話になっている「洛彩SweetsFactory」さんのご依頼で、エアコンの無い作業場へパッケージエアコンの新設工事にお伺いしてきました。

三菱電機 PKZ-ERMP80K4 スリムER壁掛形パッケージエアコン 三相200V 3馬力タイプです。

今回、お菓子を包装する作業場にエアコンが無いので、新しく取付けたいとご相談いただきました。
取付けたいのはここ。

ただし室外機を置く場所は、店舗入口脇にある化粧壁の向こう側しかスペースがありません。

この裏には材料庫にあるルームエアコンの室外機があるので、これをどこかに移動しなければ、新しい室外機を置くことができない状態でした。

それから電源。
今回設置するのは3馬力なので、電灯回路ではなく動力回路を使います。
かなり増設をされている様ですが、調べてみると使われていない回路がたくさんあります。
今まで電力申請を行わずに増設や機器の取替えをされていた様なので、この機会にちゃんと調べて電力申請も行いたいと思います。

工事は3日間の工程で組んでいます。一人ですから。
さすがに停電作業もあるので、お店が連休の日(3日目は営業)に入らせていただきました。

では作業に掛かります。
まずは材料庫の室外機を取外さないと、スペースが取れません。

撤去しました。

なぜか段差があるので、平置台とレンガを使って水平になる様に設置。
この台を水平に設置するだけでも結構な時間が掛かります。

ここで予報通り、雨が降り出しました。
この日はしっかり降る予報だったので、室内で動力盤の改修を行います。

かなりごちゃごちゃしていて、目がチカチカしますね。

主幹ブレーカーの二次側は、無理矢理増設した形跡があります。

停電作業に掛かります。
主幹二次側のケーブルはすべて撤去し、使われていない回路のブレーカーは外してしまいます。

古いブレーカーもあるので、使わないものは処分します。

二次側は作り直しました。
ブレーカーの配置も分かりやすく整えています。
配線が美しくないのはご容赦ください。
なにせ冷凍機と冷蔵庫を長時間停電にできないので、早期復旧に全力でそれどころではありませんでしたので。

新しいエアコンも含めて、エアコン3台のブレーカーのみ新しいものに交換させていただきました。
既存のブレーカーが40Aと50Aだったので、適正な容量のものにしました。
他のブレーカーもすべて取替えたいところですが、結構な金額になるので現状維持で。

新しいエアコンの電源は天井裏を通して、外部は塩ビ管を使って立下げます。

室外機のところまで引きました。

ではエアコン取付けに掛かります。
石綿飛散防止対策を行って、配管穴を開けていきます。

位置決めをして、背面板を設置。
リモコンケーブルは化粧モールでやろうと思っていましたが、照明のスイッチのところまで壁内を通せそうだったので、隠蔽配線しました。

室内機を掛けて、配管類を接続していきます。
写真で見ると家庭用のルームエアコンの様に見えますが、重量は21kgあります...
一人でこの高さに掛けるのは、なかなか震えました。

配管は室内室外共にテープ巻き仕上げです。

配管接続完了後、電動式真空ポンプを使って配管内部をしっかりと真空乾燥させます。

室外機周りはこんな感じで完成。

リモコンを取付けて電源投入後、試運転開始。

異常がない事を確認して完了です。

あ、忘れるところでした。
取外していた材料庫の室外機を取付けます。
もう置くところがないので、ここへ設置。
作業場への出入りに使う引き戸の上は避けて設置しています。

室外機周りはこんな感じに。
化粧壁と幌があるので、店舗正面からは室外機は見えません。

なんとか2日で終えれないかなと頑張ってみましたが、室外機周りが狭いので作業が捗らずみっちり3日間掛かりました...

「いつも丁寧にしてもらって、ありがとうございます。これで今年の夏からは快適に作業ができます。」と、大変お喜びいただきました(^^)

アベ冷熱技研は「一級冷凍空気調和機器施工技能士」「第一種電気工事士」の責任施工。
お客様にぴったりの機種選定から、機器を長持ちさせるエコロジー工事まで、お気軽にご相談ください。
