2022年11月4日金曜日

18年使用した自宅のエコキュートが故障で370Lから460Lへ取替工事

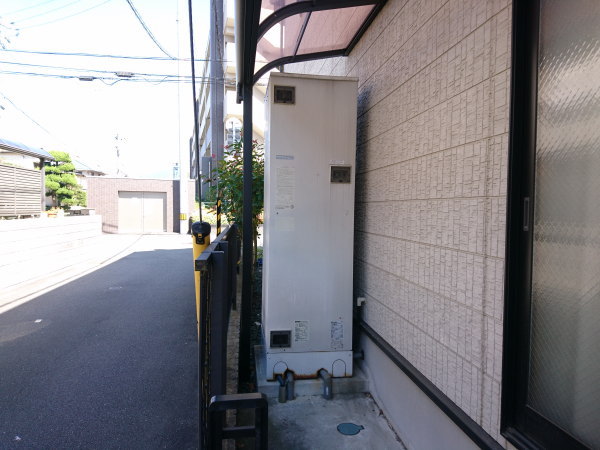

本日は早朝から一日掛けて、阿部の自宅のエコキュートを取替えました。

三菱電機 SRT-W466 460LフルオートW追いだきエコキュート Aシリーズです。

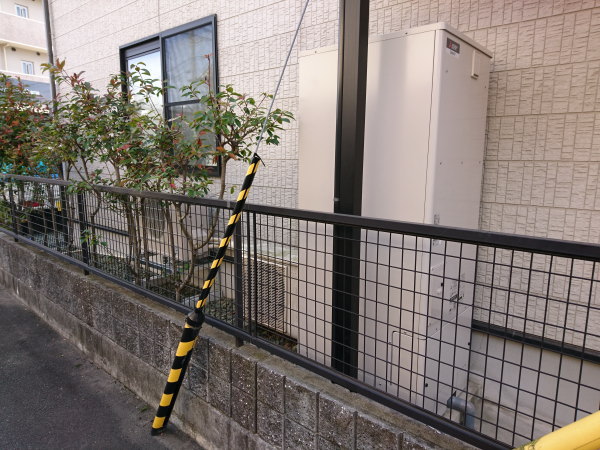

既存機も三菱のエコキュートです。
2004年製で、18年前の新築時に設置したものです。
当時はエコキュートを大々的に推し進めて行こうと言う風潮で、エコキュートの補助金も出ていましたね。
この頃まで、アベ冷熱技研はボイラーが主流でしたが、「これからはエコキュートでオール電化が来る!」と考えて、自宅新築の機会に、自分の勉強のために設置した経緯があります。
なので、このエコキュートが、アベ冷熱技研の第一号機だった訳です。

18年間、これまでに2回ほど故障修理で使ってきましたが、今年に入って「P05」というエラーが表示される様になって、自動湯はりができなくなりました。

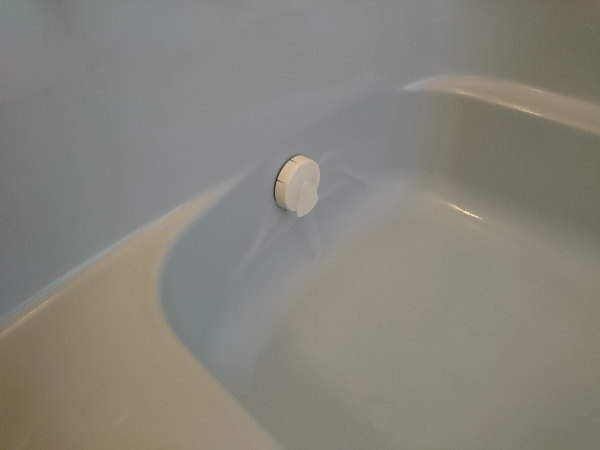

ふろ自動ボタンを押すと、30秒ほど湯はりするのですが、止まってエラーが出ます。
調べてみると湯量センサーの故障の様でしたが、既に部品がなく修理不可。
まぁ浴槽にお湯を貯めるなら、シャワーを浴槽に沈めておけば貯まりますから、しばらくそれで使っていました。

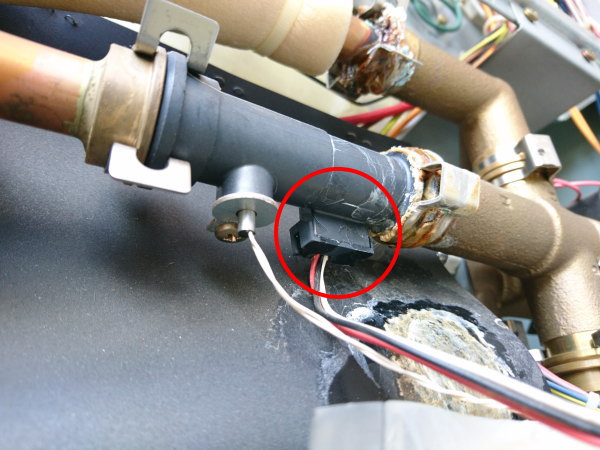

ところが二週間ほど前から「P31」というエラーまで表示される様になって、追いだきができなくなりました。
毎晩、夜11時頃に帰宅する阿部にとって、追いだきができない風呂は地獄です...
毎晩、ぬるい湯に漬かって震えながら体を洗っていましたが、さすがにこれからの季節は耐えられないと思い、一念発起しました。

さて、予定はみっちりで取替なんかしている時間はないぞ...
と、ずっとモヤモヤしていたんですけど、先週頑張ったお陰で一日だけ余裕ができた(ホントはいろいろ準備しなければいけない)ので、本日決行させていただきました。
工事をお待ちいただいているみなさまには大変申し訳ないのですが、毎晩震えるのが耐え難いのであります。

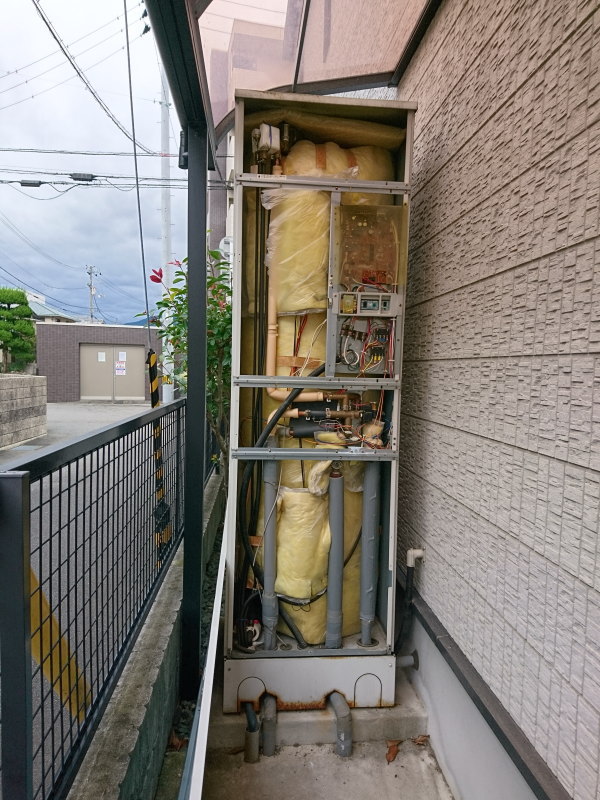

既存機を撤去していきます。

18年も使うと、いろんなところに不具合は出てきますね。
よく持った方だと思います。

撤去完了。

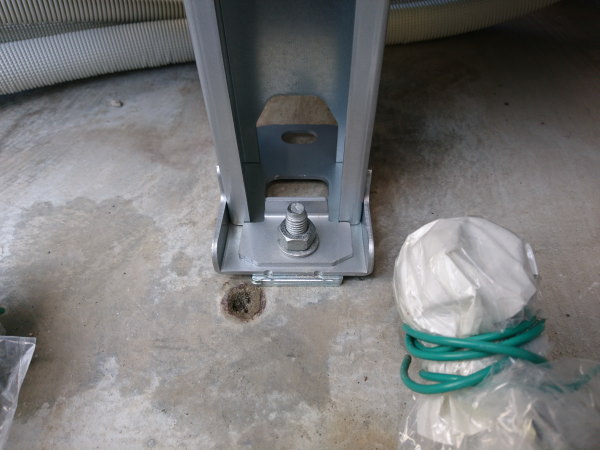

タンクが大きくなるので、アンカーを打ち直します。

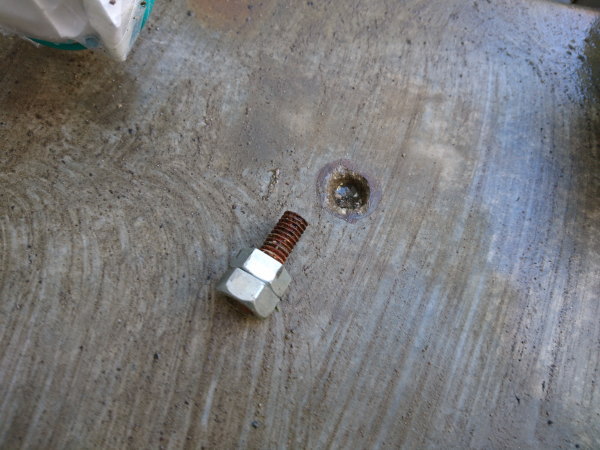

アンカーはいつもの様に、HILTIのウエッジアンカーを使用します。
このアンカーは叩き込んだ後に、ナットを締めて引っ張る事で強度が増します。
引っ張れば引っ張るほど、コンクリートへ食い込む仕組みのため信頼性は抜群です。

今回、浴槽アダプターと追いだき配管は流用します。

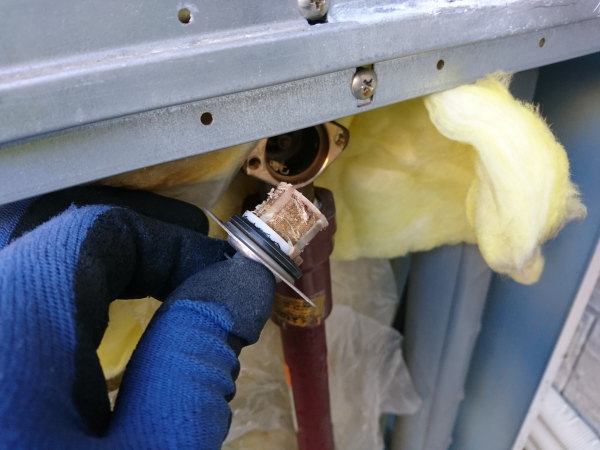

これがですね、5分の銅管を使っていたので、溶接延長しなければなりませんでした。
アベ冷熱技研の一号機でしたから、当時はどんな材料がいいか、いろいろ考えながらやってましたので、銅管でやっていました。
この頃はまだ、三層管という素晴らしい配管材は生まれていませんでした。

新しいエコキュートを据えて、配管類を接続していきます。
配管接続が完了すると、漏れテストを行って異常がないことを確認。

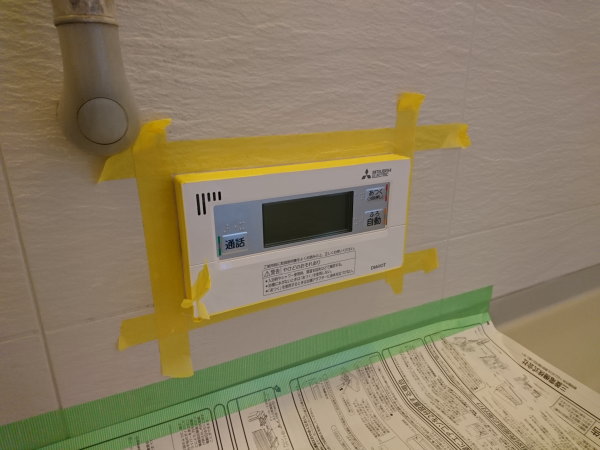

リモコンも取替えて、電源投入。
初期設定を行います。

エア抜き運転が完了すると、試運転を行います。

温かいお湯が出るのを確認して、試運転完了。

あとは、配管周りにしっかりと断熱材を巻いて、放熱ロスを抑えます。
タンクユニットの下部に、脚部カバーを取付けて完成。
新しい脚部カバーは、お客様でも簡単に開け締めできる扉が付きましたね。
ここには非常用取水栓が付いていて、災害時などにここからタンク内の水(お湯)が取れる仕組みになっています。
防災士の阿部的には、これはいい改善点だと思います。

今回、370Lだったタンク容量を460Lにしました。
実は冬場になると、夕方にはお湯が足りなくなってヒートポンプがフル運転していました。
電化住宅契約のため、夜間の電気代は安いですが、日中は高いです。
その高い時間帯にフル運転されると、グンと電気代が跳ね上がってしまいますね。
安い夜間にできるだけたくさんのお湯を作ってタンクに貯めておけば、自ずと電気代は抑えられます。
ここ最近、電力値上げの話題がニュースでも飛び交っていますから、ここはやっぱり大きいタンクをということで、470Lにしました。

さぁ、今晩からゆっくりお風呂に浸かれそうです。
明日からも頑張りますね。

アベ冷熱技研は、第一種電気工事士・給水装置工事主任技術者が取付工事を行います。
エコキュートやオール電化に関することなら、お気軽にご相談くださいませ<(_ _)>

2022年7月23日土曜日

新築住宅で三菱エコキュート460L取付工事

エアコン・CATVと共に依頼いただいた、Mさんの新築住宅のエコキュート取付工事にお伺いしてきました。

三菱エコキュート 460L プレミアムモデルPシリーズ フルオートW追いだきタイプ お客様支給品です。
※基本、エコキュートなどの重量物のお客様支給は受付できません。タンクユニット据付には人数が必要なため、お客様が搬入できる場合のみとさせていただいています。

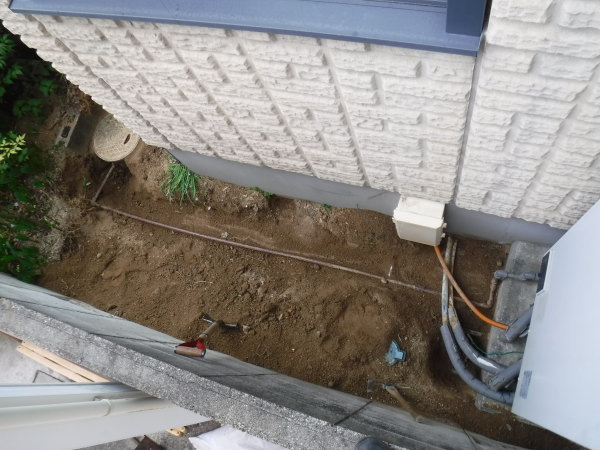

新築なので、コンクリート基礎と給水・給湯の配管は建築側で施工済です。
ピンクの給湯管、もう少し向こう側にしてもらえてたら、こちら側を正面に設置できたんですけどねぇ...

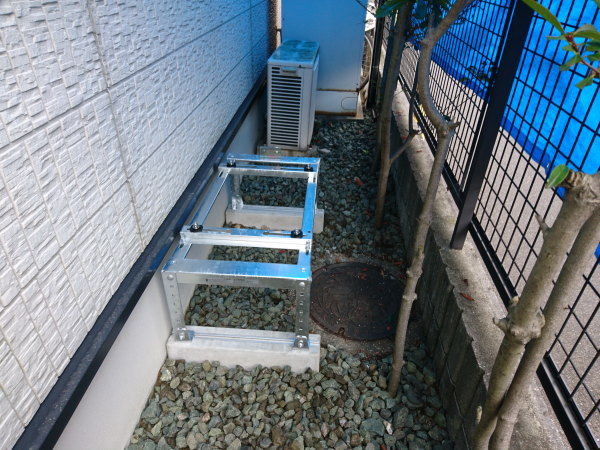

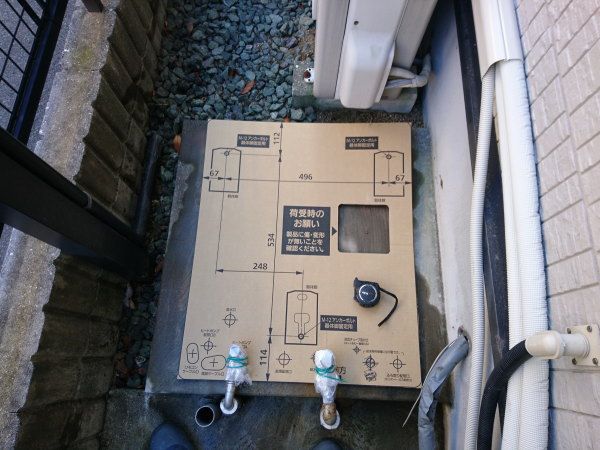

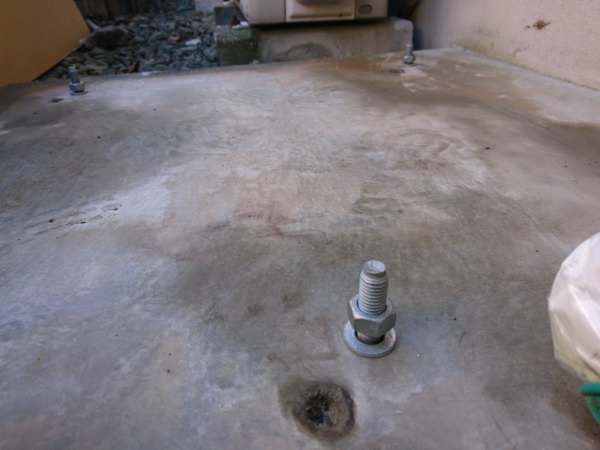

配置決めをして、アンカーの位置を決めます。

アンカーはいつもの様に、HILTIのウエッジアンカーを使用します。
このアンカーは叩き込んだ後に、ナットを締めて引っ張る事で強度が増します。
引っ張れば引っ張るほど、コンクリートへ食い込む仕組みのため信頼性は抜群です。

浴槽循環用のホースも、先行で仕込んでもらっています。
ただし、今回のエコキュートはホットあわー仕様のため、もう一本空気チューブが必要です。

この黒いチューブが空気チューブなんですけど、吹付け断熱材が分厚くて、かなり手こずりました...

こんな感じで、専用の循環アダプタへ接続します。

リモコンケーブルは、ユニットバスの天井裏へ転がしてあるので、リモコンを取付けるところまで通します。

リモコンと循環アダプタの取付け完了です。

エコキュートの搬入です。
90kg近いタンクユニットを、狭い通路を4人掛かりで無傷のまま据え付けます。

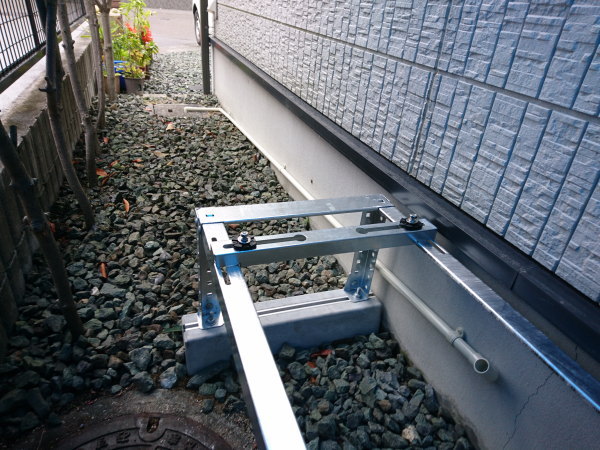

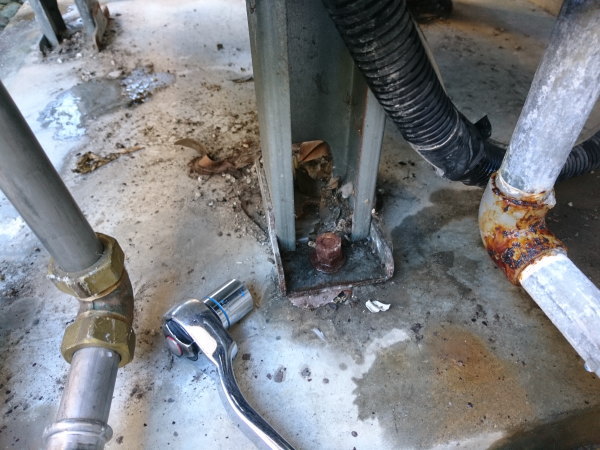

足元をしっかりとアンカーに固定。

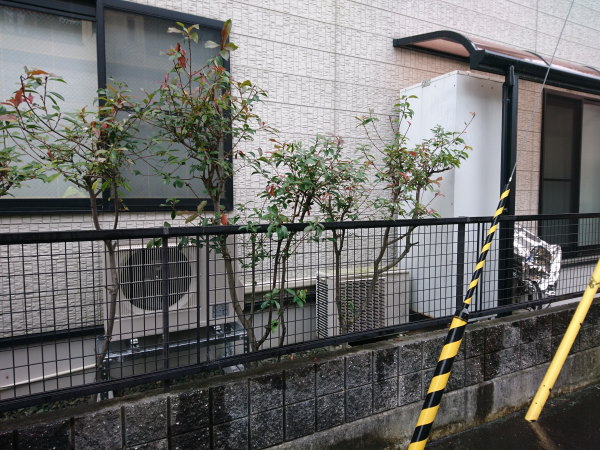

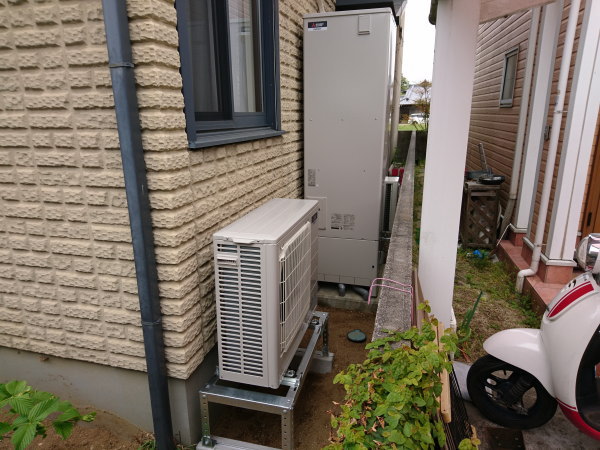

ヒートポンプユニットを置く場所には、止水栓と排水桝があるため、平置台を使ってユニットを上げます。

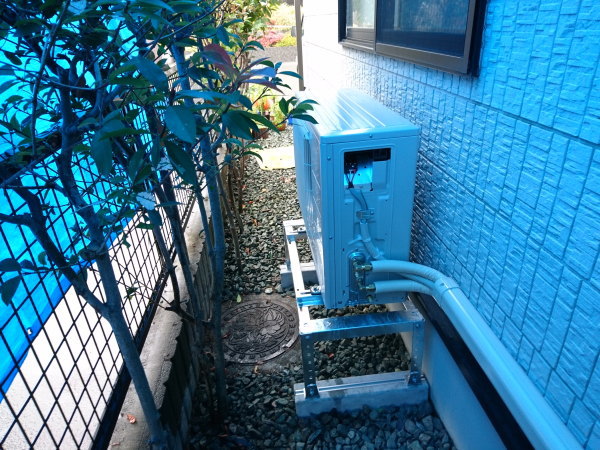

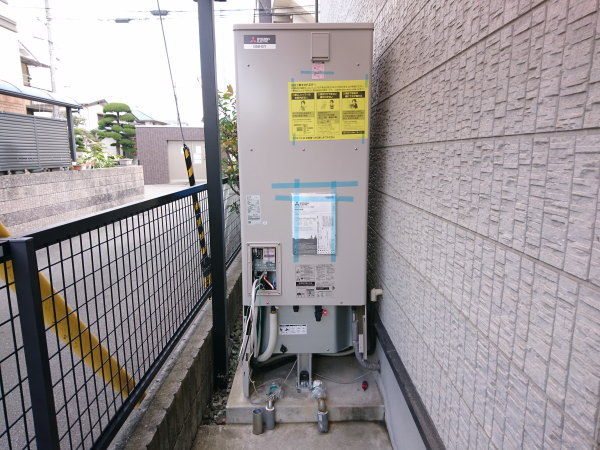

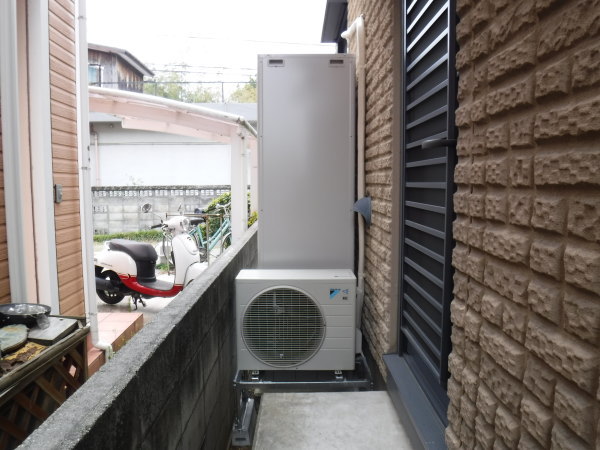

ヒートポンプユニットを設置して、配管類を接続していきます。

タンクユニットの方も配管を接続して、接続部分もしっかりと断熱しておきます。

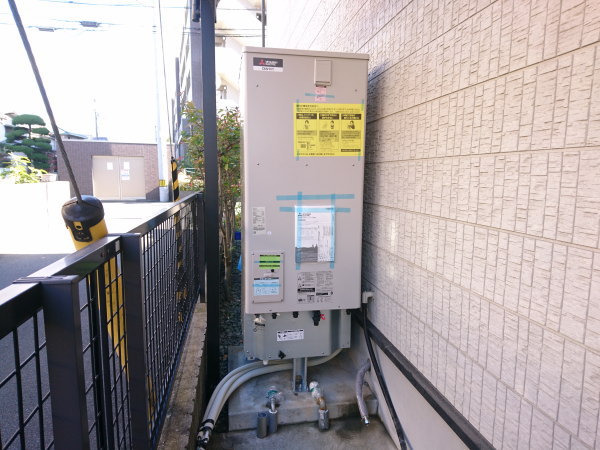

通水試験完了後、水漏れなどの異常がない事を確認して脚部カバーを取付けます。

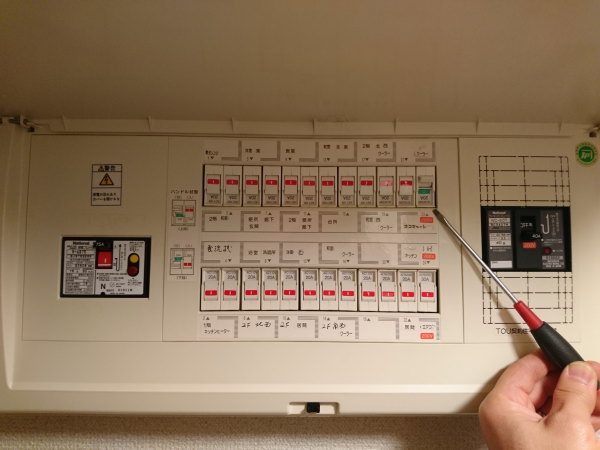

電源を投入して、初期設定。

あとは、湯はりが正常にできるか試運転を行い、異常がない事を確認してお引渡しです。
これで引っ越し当日からゆっくりお風呂に浸かれますね(^^)

アベ冷熱技研は、第一種電気工事士・給水装置工事主任技術者が取付工事を行います。
エコキュートやオール電化に関することなら、お気軽にご相談くださいませ<(_ _)>

2022年3月24日木曜日

故障してから約2ヶ月待ってエコキュート取替工事

半導体不足の影響はなかなか改善されませんね。
自動車なんかは注文して一年待ちとか当たり前みたいですよ。

そんな中、エコキュート注文したら2ヶ月待ちは当たり前と言う状況下で、エコキュート取替工事にお伺いしてきました。

三菱電機 SRT-W465 フルオートW追いだきAシリーズ 460Lをお買い上げいただきました。

今回のお客様は、阿部の従兄弟です。
15年前の新築時に設置させてもらったエコキュートが故障したとの事で、1月に連絡をもらいました。

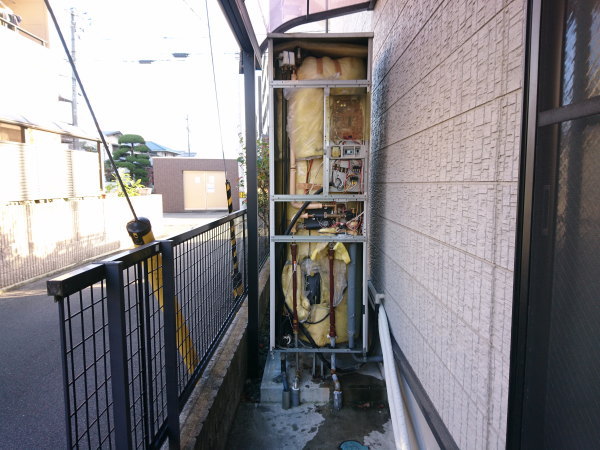

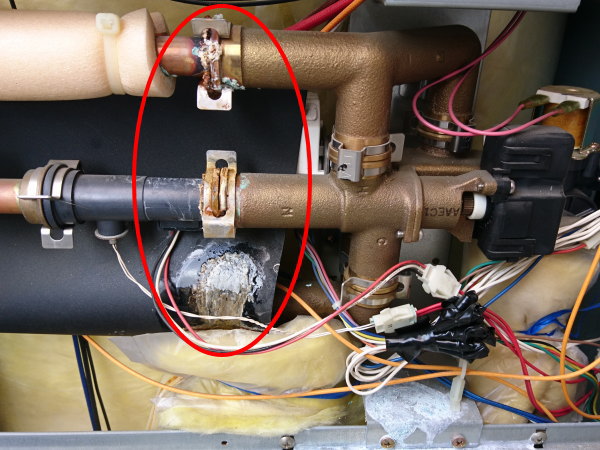

ヒートポンプ側の不具合の様ですが、既に部品がなく修理不可能...

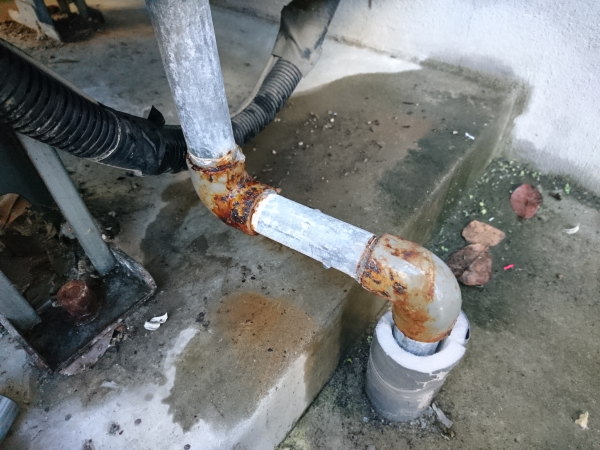

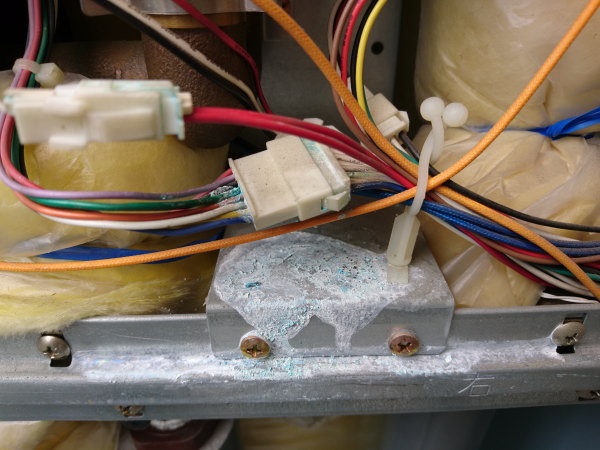

ヒートポンプユニットとタンクユニットを繋いでいる配管を外すと、茶色く濁った水が出てきました。

15年経過していますからねぇ。
「今まで故障もせず頑張ってくれたけん十分よ。取替えて。」と言われましたけど、前述した様にエコキュートは2ヶ月近く納期が掛かります。

という訳で、仮設のボイラーを設置しました。
(※注:ボイラーのレンタルなどはしていません。当社お買い上げの給湯器が故障した場合のみ使用しています。)
追いだきはできませんが、とりあえず入荷までこれで凌いでもらうことにしました。

2月に入って少し時間ができたのと、弟が少し手を貸してくれると言うことで、先に既存エコキュートの撤去を行っていました。
めちゃめちゃ重いですから、さすがに一人で搬出はできませんので。
先に撤去しておく事で入れ替え時の時間短縮になるし、配管の取り回しのチェックもできます。

そして本日、いよいよ取替工事です。
ホントは1ヶ月ちょっとでエコキュートが入荷していたんですけど、いろいろありまして本日まで延期となっていました。

一人での作業ですから予定は2日間見てはいますが、できれば本日中に使えるところまでやり切りたい!という事で、朝早くから作業に掛かります。
まずは仮設のボイラーを撤去。

配管の位置が変わるため、経路を変えます。
実はここで材料が足りなくて、仕入れに走っています...(^_^;)

打ち合わせ時間より少し遅れて仕入先が配達に来てくれました。
仕入先はいつも2名で来てくれて、困難な場所でもニコニコと搬入してくれます(^^)
一人ぼっちの阿部には強い味方でもあります。

機器が座ると、一気に配管を接続していきます。
ヒートポンプとタンクとの接続は、いつもの三層管で。
耐久性と耐熱性でこれに勝るものは無いと思ってます。

大きなコンクリート基礎があるので、今回は高置台は使用せずプラロックでベタ置きに。
配管接続が完了すると、通水を行って漏れがないかチェックします。

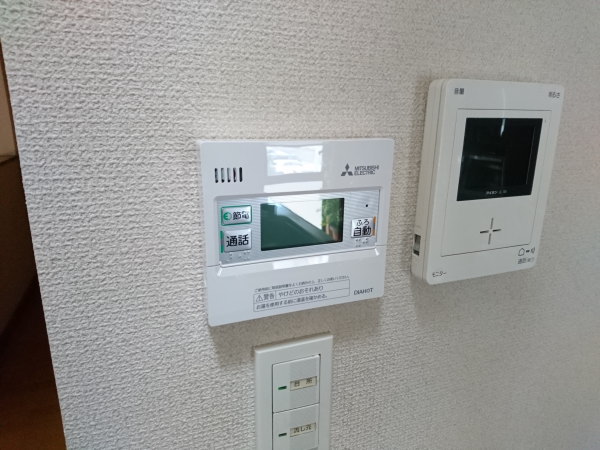

古いリモコンも撤去して。

新しい浴室リモコンに。

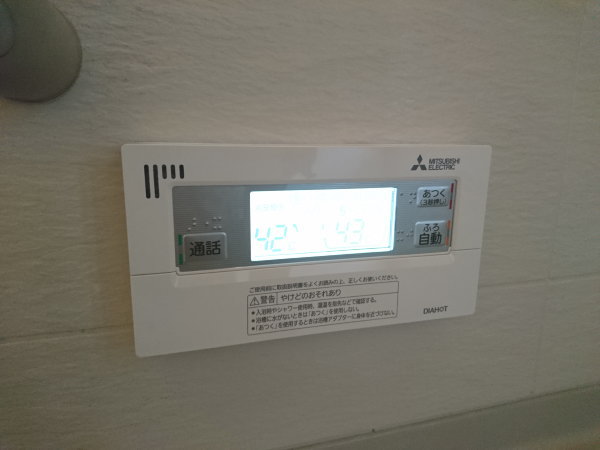

キッチンのリモコンも取替えて作業完了<(`・ω・´)

湯はり運転ができる事を確認して、お引渡しです。

いやぁ、一人でどうなることやらと思いましたが、なんとかなるもんですね。
朝8時スタートで夕方5時には完了できました。
今晩はお湯は満タンにはなりませんが、夜にはシャワーが使えるくらいはお湯が沸くと思います。

「ありがとう。助かった。仕事でバタバタしてて手伝いもできずゴメンね。お願いして良かった。」と、大変喜んでもらいました。
従兄弟とは久しぶりにゆっくり話ができて良かったです(^^)

そうそう、帰りに気が付いたんですけど、昼飯食うの忘れてました...(^_^;)
ランナーズハイって言うやつですかね。
全然腹減ってないし、疲れてないし、まだやれそうな気分でした。
とりあえず、帰りの運転中にビタミン補給はしておきましたけど(u_u*)

アベ冷熱技研は、第一種電気工事士・給水装置工事主任技術者が取付工事を行います。
現在一人で作業に当たっているため、ご期待に添えないこともあるかと思いますが、お気軽にご相談ください。
